不同房型、面積與施工要求會影響工期,常見拖延案例多因流程規劃失當。透過合理排程與事前準備,裝修效率可翻倍提升。以下提供實用時間管理建議,協助順利完工。
1. 裝修周期預估

- 100坪以兩居室:約40天
- 150坪左右三居室:約45天
- 200坪大戶型或復式:約50天
注意事項:歐式復古等複雜工藝比北歐簡約更耗時,以上僅供參考,實際工期需依設計與需求調整。

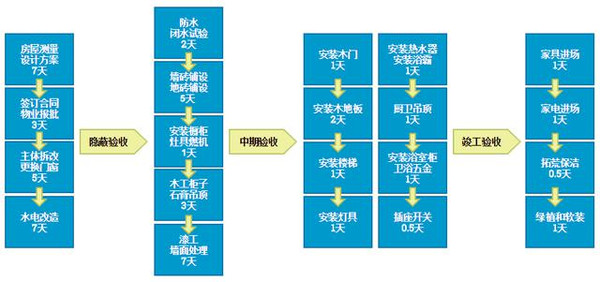

2. 裝修時間表與流程優化

無衝突作業可同步進行以縮短工期,但需注意:
- 防水與牆面處理必須單獨進行,避免交叉干預
- 過度搶速可能導致品質問題,謹記「欲速則不達」
3. 易拖延項目與應對策略

- 設計階段:盡早確定方案並取得3D效果圖,避免方案變更導致返工
- 門窗定制:拆改前完成測量與訂製(約需7天),確保環境保護
- 櫥櫃:提前30天訂製,避免影響磁磚施工
- 木作系統:門、地板、樓梯須30-45天生產,務必提早測量訂購
- 家俱家電:竣工前完成選購,減少現場等待時間
4. 流程管理關鍵點
- 驗收機制:每階段材料與完工狀況需業主確認後方可進行下一環節
- 合同規範:要求工長提供明確工期表,並寫入契約作為交付標準
- 持續溝通:>施工期間保持與負責人即時聯繫,快速解決問題
提前規劃與有效監控是節省時間的核心,初次裝修者更應依此建立清晰時間軸,減少不必要的延誤。
